装卸码头液压登车桥 固定基坑设计方案 满足货车装卸高效对接需求

2026-08-25

装卸码头是物流链条中的关键节点,货车频繁进出,货物快速流转。然而,月台与各类货车车厢之间普遍存在的高度落差,是影响装卸效率与作业安全的核心痛点。固定基坑式液压登车桥正是解决这一问题的核心设备。

它通过嵌入月台基坑,一键调节高度,实现月台与车厢的“无缝对接”,从而让叉车能够平稳、快速地直接驶入车厢作业。以下从精准选型、基坑设计与施工、安全保障三个方面,解析其设计方案。

一、精准选型:匹配装卸场景与车型需求

固定基坑式登车桥主要有两种常见类型,分别适用于不同的使用场景:

        1. 翻板式液压登车桥:应用于绝大多数物流仓库,对于温度、洁净度要求不高的普通装卸场合,结构稳固可靠,操作简便高效。

        2. 伸缩式液压登车桥:配备可伸缩搭接舌板,能灵活适应不同高度的货车车厢,尤其适合月台高度变化较大或对温控、密封有较高要求的冷链冷库物流场所。

在选型时,需根据仓库月台高度与常用货车车厢底板的高度差来确定型号。常规登车桥升降范围约为±300mm,同时支持非标定制上下升降范围。承载吨位应根据日常货物重量与叉车自重综合确定,常规型号承载能力通常在6吨、8吨、10吨不等,重载场景可定制至15吨甚至20吨

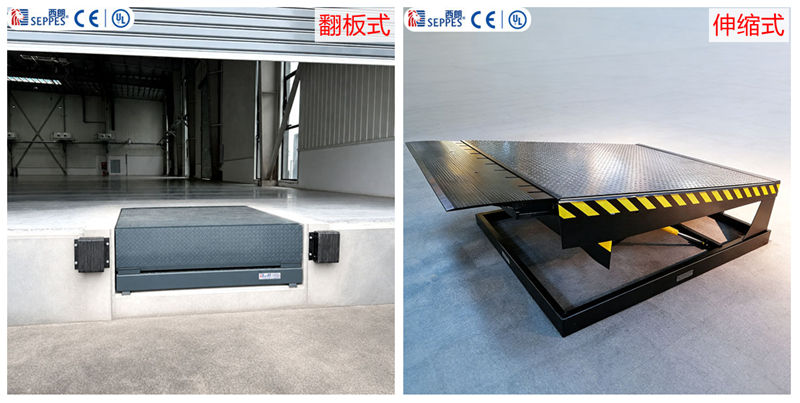

液压登车桥

上图是:翻板和伸缩式液压登车桥

二、基坑设计:规范施工,保障承重安全

基坑是固定式登车桥的安装基础,其设计与施工质量直接决定设备的安全性与使用寿命。

1. 标准尺寸参考

基坑尺寸需在登车桥尺寸基础上进行扩展,常规标准如下:

登车桥尺寸 (宽×长×高)对应基坑尺寸 (宽×长×深)
2000×2000×400mm2030×2020×500mm
2000×2500×500mm2030×2520×600mm
2000×3000×500mm2030×3020×600mm

深度通常为500-600mm。西朗SEPPES可为客户免费提供专属坑位设计图纸

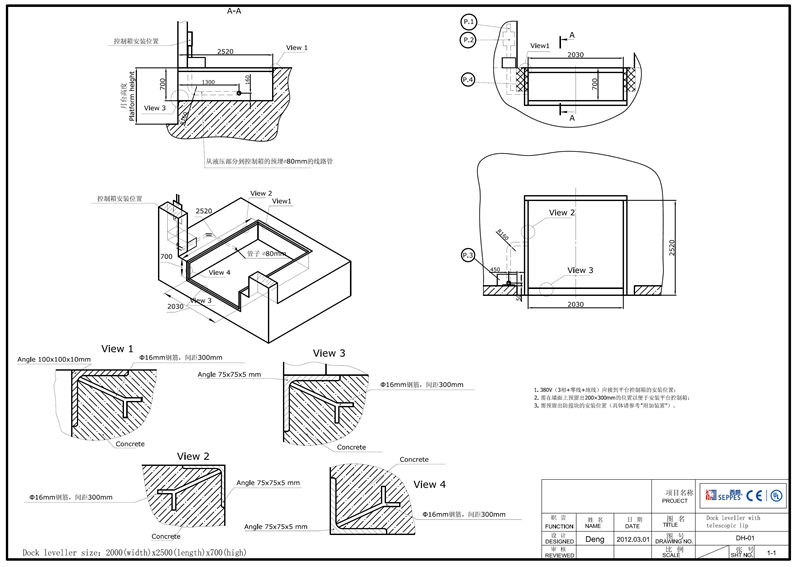

液压登车桥坑位图纸

2. 施工核心要点

   ① 混凝土浇筑:基坑坑底应水平,坑壁与坑底保持垂直。建议采用C30或200#混凝土浇筑,坑壁和坑底浇筑厚度≥250mm,确保承重稳定性。

   ② 预埋角铁:基坑周边需使用75×75(厚度≥5mm)的角铁进行预埋,并焊接钢筋生根。角铁必须保持水平,前后宽度一致,安装后与月台墙面齐平。

   ③ 精度控制:地坑各尺寸误差应≤10mm,深度误差控制在+0mm~10mm。施工完成后需测量对角线尺寸,确保一致,避免平台倾斜。

   ④  预埋管线:需预埋两根内径为Φ50的管,由控制按钮及电源处分别引入基坑。

   ⑤  排水设计:基坑底部可预留5‰坡度,并设置排水孔,防止积水腐蚀设备。

3. 施工后验收

  ①  清理坑内建筑垃圾,角铁建议做防锈处理。

  ②  复核各边宽度、高度及对角线尺寸,确保符合要求。

  ③  确保平台承重完全作用于预埋角铁结构。

液压登车桥的安全防护

三、安全保障:多重防护,作业无忧

一个完整的固定基坑式登车桥设计方案,还必须包含完善的安全保障措施。核心安全配置包括:

    ① 防坠落安全阀:标配防坠落安全阀,防止平台意外坠落。

   ②  防撞橡胶垫:两侧配备高强度防撞块,缓冲货车倒车冲击。

   ③  安全支撑杆:为维护人员进入登车桥内部检修时提供支撑保护。

   ④ 防轧脚裙板:两侧设防轧脚裙板,防止脚趾伸入平台造成意外伤害。

   ⑤  防滑台面:台面采用防滑花纹钢板,确保叉车在湿滑或油污环境下也不易打滑。

总结

一套成功的装卸码头固定基坑式液压登车桥方案,始于精准的选型,成于规范的基坑设计与施工,并通过完善的安全配置保障长期稳定运行。选择专业的设备制造商,获取详细的基坑图纸与技术支持,是确保项目顺利落地的关键一步。


专注高性能工业门及物流装卸设备 · 出口90多个国家 · 服务7600+客户 · 70多家世界500强企业

标签

相关产品

成品出货码头固定式液压登车桥
嵌入式液压登车桥
仓库出货码头电动液压登车桥
移动液压登车桥
20尺集装箱固定式液压登车桥

相关新闻

联系

西朗门业(苏州)有限公司

联系电话:17706217278

地址:江苏省苏州市吴中区木渎镇走马塘路59号4幢

或许您还想了解更多
  • 网站首页
  • 咨询电话
  • 返回顶部
